Новые нормативы насчет оформления плана закупок действуют с начала 2017 года. Нововведение касается компаний, которые входят в категории муниципальных или региональных клиентов. На сайте вы можете скачать образец заполнения плана закупок на 2017 год и ознакомиться с обновленным списком требований.
Это требование касается предприятий, подпадающих под действие ФЗ 44. Благодаря этому правительство РФ предоставляет открытый доступ к общественности, которые занимаются хозяйственной деятельностью. Соблюдение этого требования помогает найти потенциальных клиентов с выгодными контрактами. Правила заполнения формы плана закупок на 2017 год одинаковы для всех организаций.
Документ составляется только после утверждения правительством РФ законопроекта о бюджете. Госслужбы должны подать документацию в течение 10 рабочих дней, а значит, вам нужно составить отчетность в этот период.
План можно скорректировать, если на официальном портале госзакупок не появились данные и предложение. Для внесения поправок обратитесь в государственные службы за 10 дней до публикации информации на портале.
Корректировки будут внесены, если:
Использование специальной программы помогает избежать ручного заполнения формы. Приложение построит график и проанализирует отчетность на ошибки. Документ создается на 2017 и последующие два финансовых года.
При создании графика заказов будьте внимательными: федеральные организации основывают свои расчеты на федеральном бюджете, а муниципальные и региональные - на бюджете муниципалитета либо субъекта РФ.
Для отчетности вам потребуются следующие документы:
В плане закупок должны быть отражены товары, работы и услуги, которые обеспечивают федеральные нужды. Такие сведения вносятся в отчетность двумя способами:
Согласно Закону № 44-ФЗ, к последней категории относятся:
В плане закупок на 2017 год в отдельную строку выносятся общий и итоговый объем финансового обеспечения по каждому коду бюджетной классификации.
Если заказ не был включен заказчиком в него, то проводить по нему тендер запрещается (ч. 2, 11 ст. 21 44-ФЗ). Поэтому нужно серьезно относиться к его заполнению и обратить внимание на изменения, которым подвергся бланк. В этой статье мы подробно разберем, как заполнить план-график на 2019 год.
Документ заполняется на основе сформированного и утвержденного ранее плана закупок в течение 10 рабочих дней после доведения до учреждения бюджетных обязательств на следующий год и составления по ним ПФХД. Определяются основные условия каждого заказа: его объект, цена, количество, способ и дата определения поставщика (пп. 2, 4 ч. 3 ст. 21 44-ФЗ).
Заполненный и подписанный график публикуется в ЕИС в течение трех рабочих дней с момента его утверждения или внесения в него изменений (п. 15 ст. 23 44-ФЗ). Не размещаются только сведения о тех тендерах, которые содержат государственную тайну.
Требования к внесению информации и то, как заполнить план-график на сайте госзакупок, регулируют нормативно-правовые акты:
Формы плана-графика, утвержденные на 2019 год, выглядят так. Для федеральных заказчиков:
Для муниципальных заказчиков:
Для начала необходимо рассмотреть вступительные позиции плана-графика, как заполнять их, расскажем далее. В верхней части документа необходимо указать вводную информацию об учреждении:
Рассмотрим пошаговое заполнение плана-графика на 2019 год.
В первой колонке данные не указываются.

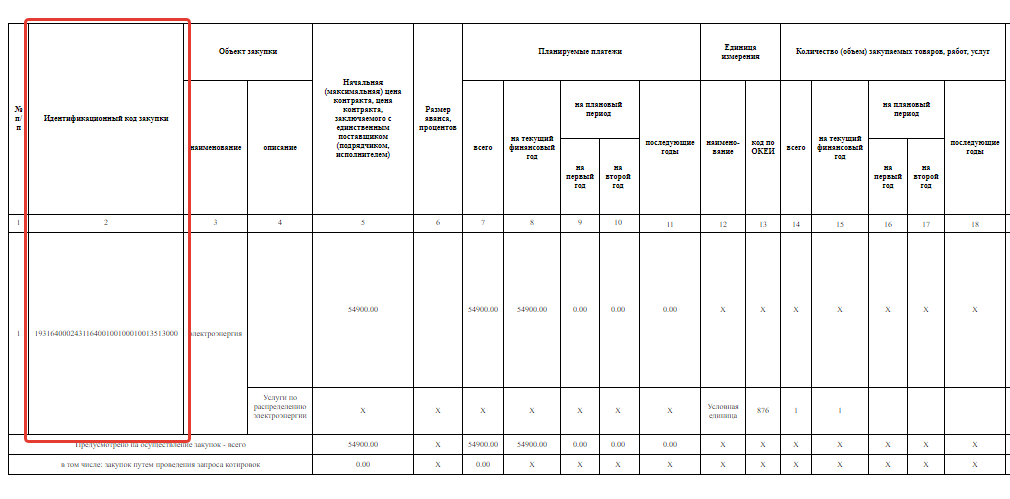

Идентификационный код формируется для каждой строки, исходя из направленности объекта закупки в плане закупок.
Колонка «Наименование» отражает предмет проекта контракта, «Описание» — краткие характеристики по каждому заказу.

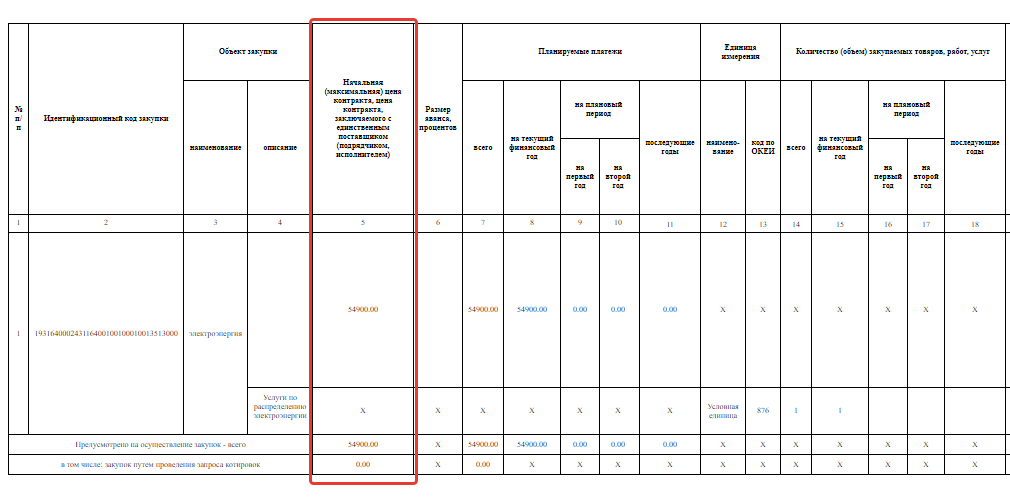

В колонке 5 отмечается НМЦК в тысячах рублей.
В столбец 6 заносится % аванса на основании данных, представленных в закупочной и контрактной документации.
Ячейка 7 предназначена для внесения объема денежных средств по данной закупке, 8 — для совокупного денежного объема на текущий год, 9 и 10 — на следующие два и 11 — на последующие периоды единым показателем.
Столбец 12 — код по ОКЕИ приобретаемых товаров, работ, услуг; 13 — наименование единицы измерения.
В столбцах с 14-го по 18-ый отражены данные по количествам (объемам) планируемых к покупке ТРУ: в 14 — общий объем, 15 — на текущий год, 16 и 17 — на следующие два и 18 — на последующие периоды.

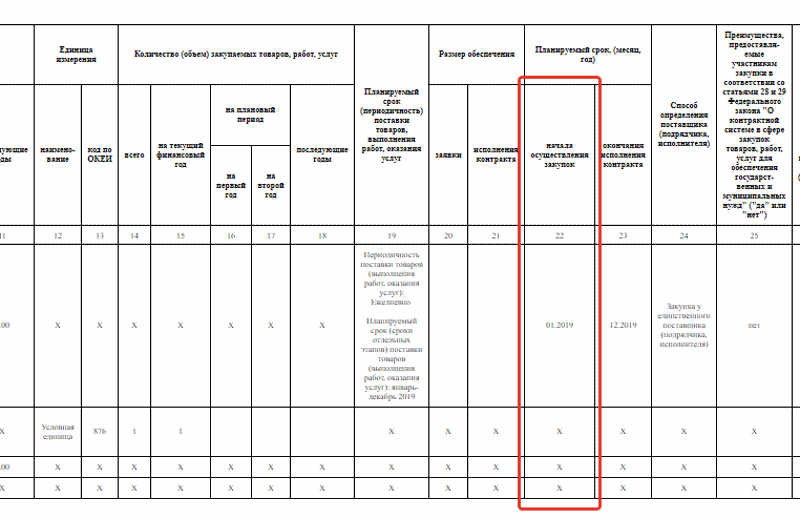

В колонке 19 представляется разбивка по срокам поставки ТРУ на квартал или год.

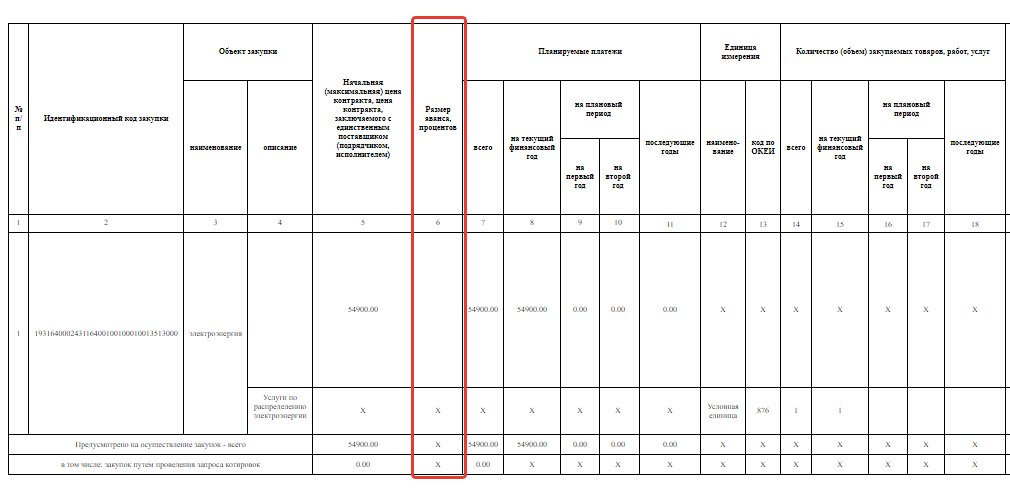

В столбце 20 указывается размер обеспечения заявки конкурсов и аукционов, который составляет 0,5-5 % от НМЦК. Если проводится аукцион с преимуществами (ст. 28-30 44-ФЗ), то размер обеспечения заявки не должен превышать 2 %. Если закупка проводится путем запроса котировок или запроса предложений на основании ч. 2 ст. 83 44-ФЗ или контракт заключается с единственным поставщиком, графа 20 не заполняется.
В поле 21 проставляется размер обеспечения контракта в границах от 5 до 30 % от НМЦК (ст. 44 44-ФЗ). При применении услуг по предоставлению кредита или банковской гарантии ячейка не заполняется.
В столбец 22 вносятся данные о месяце и годе публикации извещения, а в 23 — о месяце и годе исполнения контракта.
В колонке 24 отражается способ определения поставщика (ст. 24 44-ФЗ).

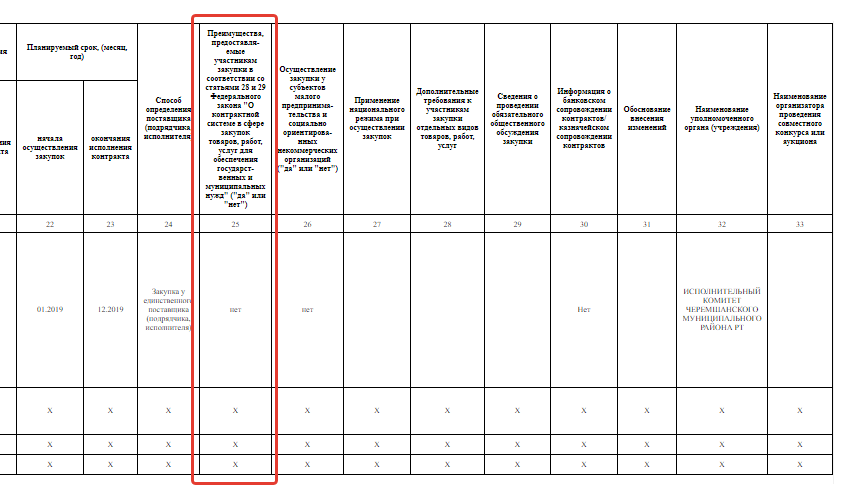

Поле 25 отведено под определение преимуществ для учреждений УИС, а 26 — для заказов у СМП и СОНКО.
Ячейка 27 информирует о запретах (ограничениях) на иностранные товары на основании ст. 14 44-ФЗ.
В столбце 28 отмечаются дополнительные требования, согласно ПП РФ № 99 от 04.02.2015, для аукционов и конкурсов с ограниченным участием..

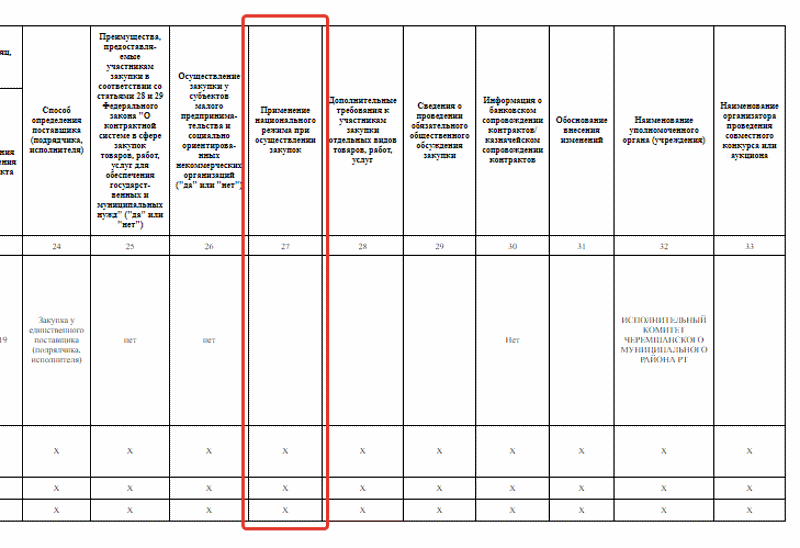

В поле 29 реализуются положения ст. 20 44-ФЗ о проведении обязательного общественного обсуждения.
С начала текущего года в силу вступают новые нормативы относительно плана закупок, тем временем план закупок на 2017 год пока достоверно не составлен. Стандартизация относятся к компаниям, которые причисляются к категориям муниципальных либо региональных клиентов. Она объединяет взыскания к согласованию, созданию и ведению плана, форму графика.
Предприятия, которые подпадают под 44 ФК, обязаны планировать снабженческие, то есть закупочные, операции. Эту необходимость правительство предусмотрело для достижения следующих целей:
Составлять этот документ нужно только тогда, когда соответствующими органами уже внесен законопроект о бюджете.
Чтобы создать график, правительство установило два лимитирующих срока. Государственные организации обязаны составлять план с учетом времени, установленного местным правительством и создателями учреждения. При этом учредители компании не вправе устанавливать сроки шире, чем выделили местные правительственные органы.
Государственные службы обязаны подать закупочную документацию не позже десяти банковских дней, начиная с момента, когда был утвержден план финансово-хозяйственной деятельности.
Если нужно внести какие-то коррективы в план, то это следует осуществить не позже, чем за десять дней до момента, когда на официальном интернет ресурсе госзакупок будут указаны данные о закупке, и предложение поучаствовать в приобретении.
Когда говорится о приобретениях, в которых можно не помещать указанные документы, заказчик обязан ориентироваться на день, когда заключен контракт. Это значит, что коррективы в график вносите не позже десяти суток со дня заключения договора.
Новые стандарты работы с подобной документацией подразумевают такие причины для внесения коррективов в план-график:
Теперь планы закупок на 2017 год 44 фз можно создавать автоматически при помощи специальной компьютерной программы. Приложение может создавать график, проверять на присутствие недочетов, оптимизировать. У приложения есть демо-версия.
Временные рамки формирования плана закупок
График создают на будущий финансовый год (то есть на 2017) и на плановый временной отрезок, то есть на два следующих года. В процессе создания графика заявок от заказчиков требуется внимательность к соблюдению сроков исполнения законов. Федеральные организации принимают в расчет федеральный бюджет, муниципальные и региональные – субъекта Российской Федерации либо муниципалитета.
Государственные чиновники внесли предложения по созданию графика закупок на 2017 и 2018-2019 года в таком порядке. Сначала они предлагают вносить правки в характеристики будущего года (2017) и первого планового года (2018), а потом уже вносить свойства второго планового года (2019). Помимо прочего, в план включают данные о приобретениях, производимых после того, как закончился плановый период.
Формирование данного документа регулируется статьей 17 закона о закупках. В этой статье – общая информация. Подробные требования ищите в муниципальных, правительственных, региональных актах.
Для муниципальных и региональных организаций. Информацию ищите в распоряжении правительства № 1043 от 21.11.2013. Там есть нормативные стандарты оформления и форма плана. К слову, для каждого субъекта и муниципалитета должны быть утвержденные акты. В них указаны вспомогательные требования к планам. В этих бумагах ищите претензии к заполнению, дополнительные ситуации для внесения правок, сроки оформления. Требования от местных органов власти ищите в ЕИС. Информацию размещают в трехдневный срок со дня утверждения.
Представители государственных учреждений должны искать постановление №552 от 05.06.2015, в котором есть стандартны описания и форма.
Если составляете план закупок на 2017, его нужно дополнить мотивацией закупки. При этом обосновать следует каждый предмет приобретения.
Как готовить, и когда публиковать план закупок?
План закупок следует публиковать строго в срок до последнего дня в году на государственном сайте. Стоит отметить, что этот документ вывешивают в течение десяти рабочих дней с момента согласования либо внесения правок.
С формой и нормативами написания плана ознакомьтесь в постановлении Правительства страны. Там вы сможете подробнее ознакомиться с информацией о том, как составить план закупок на 2017 год. Также не забывайте о том, что в плане нужно предусмотреть данные на планированный срок, то есть на 2018 и 2019 годы. Заказчику необходимо отметить период, в который планируется опубликовать извещение о закупках, а также временные отрезки исполнения. При этом указывать в документе этапы выполнения контракта не нужно.
Госструктуры федерального уровня обязаны поступать так:
Учредитель, местные и региональные власти могут указывать дополнительные сроки для согласования и оформления документов.
Распоряжение правительства от 29.10.2015 N 1168 сообщает о способе размещения плана закупок.
Также существует особый регламент производства и размещения плана. С 1 января 2016 года, согласно положению 44 Федерального закона, план следует размещать в единой информационной системе. Учтите, что вместо кода ОКАТО заказчик обязан указать ОКТМО. Программисты разработали специальные программы, которые позволяют автоматически разместить план-график закупок.
Время подготовки плана и сроки планирования заказчик устанавливает на свое усмотрение, однако нужно не забывать, что период разработки – не меньше года, плюс два последующих года. Заказчики могут оформить единый план закупки, если они согласовали единое Положение и в нем это предусмотрено. Также есть возможность составить единый план закупки, если составлено соглашение на составление единого плана закупки.
На государственном сайте zakupki.gov.ru есть пример заполнения плана закупок на 2017 год в структурированной, электронной и графической форме. По правилу, план-график формируют на год, однако в нем распишите разбивки. Сделайте поквартальную и помесячную градации.
План закупок непременно должен содержать такую информацию:
График плана создают на основании рабочей документации заказчика. Именно она выявляет род занятий заказчика, а также определяет требования к виду плана закупки услуг, работ, товаров.
План потенциальных приобретений размещайте на сайте госзакупок http://zakupki.gov.ru . Там же есть примеры, рекомендации и все данные, которые нужны заказчику для оформления госзакупок.
Претензии к документам достаточно подробные, сроки – весьма жесткие. С каждым годом сроки все ужесточаются, да и требований становится больше.
С 1 июля текущего года, согласно 195 статьи пункта 3 Трудового кодекса Российской Федерации, работодатель должен предоставить профессиональные страдарты в области требований к квалификации сотрудников. Особенно это относится к работникам, которые занимаются государственными закупками.
Многие интернет-ресурсы предлагают пройти дистанционное обучение, которое позволит повысить квалификацию управления закупками без отрыва от основной работы. Вся информация пересылается сотруднику на почту. Помимо прочего, онлайн-курсы могут выдать документ о повышении квалификации работника. Так работодатель будет уверен в несомненном профессионализме своего сотрудника.
Планирование закупок в рамках госзаказа регулируется главой 2 закона № 44-ФЗ. С началом текущего года этот раздел претерпел существенные изменения, поэтому заказчикам при планировании закупок на 2017 год пришлось руководствоваться рядом новых правил. В статье напомни об основных новшествах планирования закупок, которые вступили в силу в текущем году.
В 2016 году заказчики впервые при планировании своих закупок заполняли два документа - план закупок и план-график.
План закупок для заказчиков стал новшеством. Правила его составления регулируются двумя постановлениями Правительства: для федеральных заказчиков – № 552 от 05.06.15, для региональных и муниципальных - № 1043 от 21.11.13.
Регистрация в ЕРУЗ ЕИС
С 1 января 2019 года для участия в торгах по 44-ФЗ, 223-ФЗ и 615-ПП обязательна регистрация в реестре ЕРУЗ (Единый реестр участников закупок) на портале ЕИС (Единая информационная система) в сфере закупок zakupki.gov.ru.
Мы оказываем услугу по регистрации в ЕРУЗ в ЕИС :
План закупок должен содержать все закупки, которые заказчик планирует сделать в перспективе. Форма документа для всех типов заказчиков одинакова – он состоит из заголовка и таблицы. В заголовке указывается информация относительно заказчика, а в таблице – его предстоящие закупки.
В отличие от плана закупок, план-график хорошо известен заказчикам. Это документ, на основе которого осуществляются закупки в течение финансового года. Он содержит ту же информацию, что и план закупок, однако она более детальна.
План-график ведется в соответствии с правилами, утвержденными постановлениями Правительства: для федеральных заказчиков – № 553 от 05.06.15, для региональных и муниципальных заказчиков – № 554 от 05.06.15. Кроме того, Правительство России, региональные и муниципальные власти могут установить для соответствующего типа заказчиков дополнительные сведения, которые должны быть включены в план-график закупок.
В плане закупок, в плане-графике, а также еще в ряде документов с начала текущего года заказчики должны указывать Идентификационный код закупки (ИКЗ). Это специальный 36-разрядный код, порядок формирования которого определен приказом Минэкономразвития № 422 от 29.06.15.
В начале года у многих заказчиков возникал вопрос, как правильно указывать в ИКЗ разряды с 30 по 33. В них содержится информация об объекте закупки в соответствии с Общероссийским классификатором продукции по видам экономической деятельности. Однако Минэкономразвития выпустило письмо от 10.03.16 № Д28и-623, в котором разъяснило указанный вопрос.
Форма плана-графика с начала текущего года претерпела некоторые изменения. Если до этого ее табличная часть включала 14 граф, то в новой форме для федеральных заказчиков стало 33 графы, а для региональных и муниципальных – на одну графу меньше. Содержание документа практически не изменилось, с тем лишь отличием, что некоторые данные теперь необходимо предоставлять более детально. Например, количество товара в предстоящих закупках нужно указывать не общим числом, а с разбивкой по годам. Кроме того, в новой форме плана-графика нужно отражать не только начальную (максимальную) цену контракта, но и планируемые платежи, которые также следует разбить по годам.
С начала текущего года заказчики должны не просто составить и утвердить план-график и план закупок, но и обосновать их. Обоснованию подлежит объект закупки, начальная максимальная цена контракта либо цена контракта, заключаемого с единственным поставщиком, и способ определения поставщика. Обоснование составляется по форме, утвержденной постановлением Правительства № 555 от 05.06.15.
Федеральные заказчики должны были разработать план закупок на 2017 год до 1 июля текущего года. Такой же срок установлен для региональных организации, а вот у муниципальных заказчиков на разработку план закупок было на 1 месяц больше.
Чтобы утвердить разработанный план, у организации есть 10 рабочих дней. Однако момент отсчета этого срока зависит от правовой формы и статуса заказчика (со дня утверждения плана финансово-хозяйственной деятельности, заключения соглашения о субсидиях или же доведение до заказчика объема прав).
Региональные и муниципальные власти, а также распределители средств бюджета и органы управления внебюджетными фондами могут установить дополнительные сроки, в которые заказчики должны разработать и утвердить план закупок.
Что касается плана-графика, то закон не устанавливает жестких сроков его формирования. Частью 2 статьи 21 закона 44-ФЗ определено, что план-график следует формировать в соответствии с планом закупок. Следовательно, к разработке второго документа нужно приступать после составления первого. За региональными и местными властями закреплено право конкретизировать сроки составления плана-графика.
Если заказчику необходимо внести изменения в план-график, то сделать это нужно не позднее чем за 10 дней до даты размещения документа в ЕИС. Другими словами, когда заказчик внес изменения в план-график, ему следует выждать 10 дней и только после этого размещать документ в системе. Из этого правила существуют исключения: в некоторых случаях, связанных с чрезвычайными ситуациями и закупкой лекарственных средств для пациента в соответствии с показаниями, выжидать публикации измененного плана-графика в ЕИС придется не более одного дня.
В отношении внесения изменений в план закупок закон не устанавливает никаких сроков. Главное, чтобы информация в плане-графике соответствовала данным плана закупок. Свои коррективы могут внести региональные и муниципальные власти, за которыми частью 5 статьи 17 закона № 44-ФЗ закреплено право регулировать этот вопрос.
Когда план-график и план закупок готовы, необходимо разместите их в ЕИС. Сделать это нужно не позднее трех рабочих дней после их утверждения.
Переходный период в планировании закупок уже заканчивается. На 2017 г. нужно составлять план-график по совершенно иным, более сложным, правилам. Сравним, как составляют и ведут план-график сегодня и как его нужно будет делать в самом ближайшем будущем.
Из этой статьи вы узнаете:
Важно
Для составления и ведения планов-графиков в переходный период 2014–2016 гг. применяют (далее - Приказ № 761/20н) и приказ от 31.03.2015 № 182/7н (далее - Приказ № 182/7н). При этом положения второго подзаконного НПА имеют приоритет над текстом первого.
Основное изменение по планам-графикам, к которому обязывает Постановление № 553 - вносить изменения в план-график нужно будет в случае любых корректировок параметров закупки. Расширяется перечень событий, по прошествии которых нужно вносить изменения в план-график.
Сейчас это делается, например, если стоимость запланированных к приобретению товаров, работ, услуг изменилась более чем на 10% (п. 15 примечаний к форме плана-графика, которая утверждена в Приказе № 761/20н).
Чтобы определить поставщика, подрядчика или исполнителя, прежде всего необходимо запланировать электронные процедуры. Получить электронную подпись. Выбрать площадку, которая наилучшим образом подойдет вашей организации, и зарегистрироваться. Далее сформировать документацию и извещение, провести процедуры и определить поставщика и заключить контракт с учетом особенностей каждого из способов закупки.
Смотрите решения для каждого электронного способа: аукцион, конкурс, запрос котировок, запрос предложений.
Сейчас заказчик указывает в столбце 12 (табл. 2) срок исполнения контракта (подподп. «м» подп. 2 п. 5 Особенностей Приказа № 182/7н). По новым правилам он будет обязан указать планируемый срок окончания исполнения контракта, включая месяц и год (подп. «ж» п. 1 Требований Постановления № 553). На наш взгляд, это удобнее для заказчика, т. к. более детально проработано определение понятия «окончание исполнения». Ведь сейчас не совсем ясно, какой смысл в Приказе № 182/7н вкладывается в понятие «срок исполнения контракта». Это тот срок, в который поставщик выполняет свои обязательства по контракту или срок исполнения обязательств обеими сторонами? То есть включается ли сюда еще и срок экспертизы, приемки, оформления документов, а также срок, в который заказчик производит оплату в полном объеме? Теперь можно будет увереннее склониться ко второму варианту.
