Часто возникающим вопросом у поставщиков, работающих по 44-ФЗ, является споры о сроках проведения госзакупок. Участники закупки путаются, какие дни следует учитывать, рабочие или календарные, при учете сроков подачи документации и времени проведения непосредственно самого тендера. Как быть, если обнаружена разница в сроках, указанных в документации тендера и на электронной торговой площадке. Что делать, если последний день подписания контракта попадает на выходной или праздничный день? Давайте вместе разбираться по порядку.

Сроки, которые можно встретить при участии в госзакупках

Вариантов не так много. Их три:

    Фиксированная календарная дата.

    Период времени. Это может быть час или день, может быть месяц или год.

    События высокого процента вероятности, например начало морозов, отопительного сезона, сбора урожая винограда (в сельскохозяйственном секторе) и т.п.

Важно! Если в документации тендера заказчик не сделал акцент на том, какие дни он имеет в виду при указании дат, то по умолчанию эти дни принято считать календарными.

Например, протокол проведения торгов опубликован в пятницу 28.07.2017. Первым днем отсчета принято считать день, следующий за датой публикации. Согласно 44-ФЗ статье 70 п.2 — пять дней отведено на публикацию заказчиком проекта контракта с ценой, определенной в результате проведения торгов, и реквизитами победителя. Следовательно, последний день опубликования проекта договора в ЕИС будет среда 02 августа 2017г. (5 календарных, но только 3 рабочих дня). Если бы в законе было бы уточнение (рабочие дни), то в расчет шли бы только рабочие дни, и последним днем публикации была бы пятница 04 августа 2017г.

Расчет временного промежутка

Каждый этап госзакупки имеет своей начальный и конечный период. Дата публикации лота, дата проведения торгов, дата публикации в ЕИС протокола прошедших торгов. Каждый этап идет неразрывно друг за другом, и как не запутаться, какой день считается первым для отсчета времени, а какой последним, порой бывает не очевидно. Начало отсчета времени начинается со следующего дня, идущего за датой публикации. Причем при расчете временного интервала между последовательными этапами тендера нельзя включать последний день подачи заявок и дату вскрытия конвертов .

Пройдемся по этапам на примерах:

    Дата опубликования заказчиком в ЕИС извещения о предстоящей закупке, после которой возможен прием заявок от участников закупки. Сроки приема заявок на участие в тендере зависят от НМЦК (до 3 млн руб. — 7 дней, свыше 3-х — 15 дней). В данной ситуации речь идет о календарных днях. Так, если программа мониторинга тендеров нашла новый тендер с датой публикации 01.08.2017 и НМЦК указана 2,4 млн рублей, следовательно, последний день подачи заявок будет 07.08.2017г.

    Дата размещения протокола проведения торгов. Следующий календарный день является началом изучения заказчиком второй части заявок и публикации проекта контракта согласно результату проведенных торгов в ЕИС (пример см. выше).

    Дата публикации проекта контракта заказчиком. Например, проект контракта с данными о победителе тендера в ЕИС опубликован заказчиком во вторник 15.08.2017, на изучение и подписание проекта у победителя 5 календарных дней (ст.70, пункт 3 Федерального закона 44-ФЗ). Последний день подписания контракта выигравшим тендер поставщиком выпадает на воскресенье 20.08.2017.

Важно! Если последний день подписания проекта контракта выпадает на субботу или воскресенье, то время подписания документа не сдвигаются на понедельник. Поставить усиленную ЭЦП нужно в выходной день, иначе это будет считаться нарушением. Заказчик может принять решение о признание Вас лицом, уклонившимся от обязательств, и как результат — Вы в РНП (в реестре недобросовестных поставщиков).

Пример расчета периода времени подачи документации тендера после выявления победителя

Аукцион состоялся 20.07.2017 (четверг), выявлены лидеры среди поставщиков, один из которых, предложил минимальную цену за лот. В понедельник 24.07.2017 в ЕИС названо имя победителя тендера. У заказчика по закону 5 дней (календарных!) для опубликования проекта контракта, начиная с 25-го июля (вторник) по 29 июля (суббота) включительно. Он тянул до последнего и выложил информацию в ЕИС на пятый день, 29.07 в субботу. Отсчет времени победителя тендера начинается с воскресенья 30-го числа. У него в запасе 5 календарных дней, но 4 рабочих. Последний день подписания контракта — четверг 03 августа 2017г.

Как поступить, если разнятся даты между заявленной в документации заказчика и данными с ЕИС? Мы рекомендуем ориентироваться на минимальный срок, а так же связаться с заказчиком, сделать запрос разъяснений.

Практика ФАС показывает, заказчик может ошибиться, неправильно рассчитать срок окончания подачи заявок. Вместо 7 дней для контрактов до трех миллионов 15 дней (для контрактов свыше трех миллионов), поставить 6 и 14 дней соответственно. Например, заказчик размещает извещение об будущем аукционе в ЕИС (сумма менее 3 000 000 рублей) в среду 02.08.2017 в 8:30 и обозначает срок окончания приема заявки — 09.08.2017 в 9:00. Фактически указано 6 календарных дней, а не 7. Это нарушение. В данной ситуации прием заявок должен осуществляться до 24:00 — 09.08.2017 (Федеральный закон № 107 “Об исчислении времени”, пункты 3 и 7 статьи 2).

Как быть с рабочими и нерабочими днями?

Если последний день публикации выпадает на выходной:

Документ

Перенос на ближайший рабочий день

Размещение заявки на участие в тендере

да

Запрос на разъяснений

да

Протокол разногласий

да

Подписание проекта контракта

нет

Срок оплаты по контракту

согласно условиям контракта и ГК РФ

Заказчик может разместить извещение на проведение тендера в любой день, не посмотрев на

рабочий или выходной день выпадает последний день подачи заявок на участие. В обязанности операторов ЭТП входит отслеживание подобных случаев и продление срока на ближайший рабочий день. Если у Вас не приняли заявку в понедельник, т.к. последний день подачи выпал на воскресенье, можно смело подавать жалобу в ФАС , т.к. это является нарушением ГК РФ.

Рекомендация .Так как в Ваших интересах успеть подать документы на участие, отслеживать появление новых тендеров нужно своевременно, не дожидаться последнего дня подачи документации тендера и сделать это в последние 2 рабочих дня. Плюс в том, что в эти два дня заказчик не имеет права вносить какие-либо изменения и отменять закупку.

Электронный аукцион достаточно сложный способ закупки, который предусматривает совершение заказчиком ряда последовательных действий в установленный Законом № 44-ФЗ срок. В статье расскажем о каждом этапе электронного аукциона и о сроках проведения.

В Школе электронных торгов - это профессиональная переподготовка для поставщиков и заказчиков по 44-ФЗ и 223-ФЗ. Онлайн, с экспертами.
Под электронным аукционом в Законе № 44-ФЗ понимается способ определения поставщика (подрядчика, исполнителя), при котором торги проводятся на специальном сайте (электронной площадке), а победителем становится тот, кто предложит наименьшую цену контракта.

Для наглядности разобьём процедуру проведения электронного аукциона на ряд этапов и рассмотрим сроки проведения каждого из них.

1. Размещение в Единой информационной системе (ЕИС) извещения о проведении электронного аукциона и документации.

Для того, чтобы сообщить информацию о закупке неограниченному кругу лиц, заказчик размещает в ЕИС извещение о проведении аукциона.

Минимальные сроки для размещения извещения в ЕИС установлены Законом № 44-ФЗ в зависимости от начальной (максимальной) цены контракта (НМЦК). Так, при НМЦК, не превышающей 3 млн руб., разместить извещение необходимо не менее чем за 7 дней до даты окончания срока подачи заявок на участие в электронном аукционе, при НМЦК более 3 млн руб. - не менее чем за 15 дней .

В Законе № 44-ФЗ не установлен особый порядок исчисления сроков. В свою очередь, статьёй 191 Гражданского кодекса РФ предусмотрено, что течение срока, определённого периодом, начинается на следующий день после наступления календарной даты или события, которыми определено его начало.

Извещение о проведении электронного аукциона следует размещать так, чтобы период между днём размещения извещения и днём окончания срока подачи заявок составлял не менее 7 (15) календарных дней.

Аналогичной позиции придерживается Минэкономразвития России (письмо от 28.08.2015 № ОГ-Д28-11486).

Заказчикам следует очень внимательно относиться к срокам размещения извещения о проведении закупки, поскольку за сокращение срока подачи заявок на должностное лицо заказчика может быть наложен штраф в размере 30 тыс. руб. (ч. 8 ст. 7.30 КоАП РФ). При этом электронный аукцион может быть аннулирован по предписанию контрольного органа.

2. Размещение в ЕИС разъяснений положений документации об электронном аукционе.

Разъяснения документации необходимо разместить в ЕИС в течение 2 дней с даты поступления от оператора электронной площадки запроса участника.

При этом, если запрос поступает позднее чем за 3 дня до окончания срока подачи заявок, то отвечать на такой запрос заказчик не должен. В случае когда последний день срока поступления заказчику запроса приходится на выходной, датой окончания данного срока является следующий за ним рабочий день (письмо Минэкономразвития России от 31.12.2014 № Д28и-2882).

3. Внесение изменений в извещение о проведении электронного аукциона либо аукционную документацию.

Принять решение о внесении изменений в извещение о закупке, аукционную документацию заказчик может не позднее чем за 2 дня до даты окончания срока подачи заявок на участие в аукционе. Разместить в ЕИС текст изменений необходимо в течение 1 дня с даты принятия указанного решения.

При внесении изменений необходимо убедиться, что с даты размещения изменений до даты окончания срока подачи заявок осталось не менее 7 дней , а при НМЦК более 3 млн руб. - не менее 15 дней . При необходимости срок подачи заявок продлевается.

4. Отказ от проведения электронного аукциона.

Отказаться от проведения аукциона можно не позднее чем за 5 дней до даты окончания срока подачи заявок. После истечения этого срока (и до заключения контракта) отменить проведение аукциона можно только при возникновении обстоятельства непреодолимой силы.

5. Рассмотрение первых частей заявок на участие в электронном аукционе.

Не позднее 1 рабочего дня , следующего за датой окончания подачи заявок на участие в аукционе, оператор электронной площадки направляет заказчику первые части заявок. Аукционная комиссия обязана проверить поступившие заявки, чтобы установить лиц, допущенных к участию в аукционе.

Первые части заявок на участие в электронном аукционе должны быть рассмотрены в срок, установленный в извещении и документации об аукционе, который не может превышать 7 календарных дней с даты окончания срока подачи заявок.

Протокол рассмотрения заявок необходимо направить оператору электронной площадки и разместить в ЕИС не позднее даты окончания срока рассмотрения заявок.

6. Определение победителя электронного аукциона.

Аукцион в электронной форме проводится на электронной площадке в день и время, указанные в извещении о проведении электронного аукциона. Время начала проведения аукциона устанавливается оператором электронной площадки. Днём проведения электронного аукциона является рабочий день, следующий после истечения 2 дней с даты окончания срока рассмотрения первых частей заявок на участие в таком аукционе.

После начала аукциона для подачи ценовых предложений отводится 10 минут . Это время автоматически продлевается после очередного предложения одного из участников. По истечении указанного основного времени в течение ещё 10 минут каждый участник может подать ещё одно предложение о цене (не ниже чем последнее предложение о минимальной цене контракта).

7. Рассмотрение вторых частей заявокна участие в электронном аукционе.

Вторые части заявок направляются оператором электронной площадки заказчику в течение 1 часа после размещения на электронной площадке протокола проведения электронного аукциона.

Рассмотреть вторые части заявок на участие в электронном аукционе необходимо в течение 3 рабочих дней с даты размещения на электронной площадке протокола проведения электронного аукциона. Протокол подведения итогов аукциона публикуется в ЕИС не позднее 1 рабочего дня , следующего за датой его подписания.

8. Заключение контракта с победителем электронного аукциона.

Заказчик обязан разместить в ЕИС проект контракта с включёнными условиями его исполнения, предложенными победителем электронного аукциона в течение 5 календарных дней с даты размещения на электронной площадке и в ЕИС протокола подведения итогов электронного аукциона.

В случае, если победитель электронного аукциона разместит в ЕИС протокол разногласий, заказчик обязан рассмотреть и учесть замечания победителя (или отказаться учесть эти замечания) в течение 3 рабочих дней после размещения в ЕИС (на электронной площадке) протокола разногласий.

Если победитель направит протокол разногласий по истечении 13 дней после размещения в ЕИС протокола подведения итогов, то согласовывать разногласия не требуется. В этом случае победитель электронного аукциона признается уклонившимся от заключения контракта.

После размещения в ЕИС (на электронной площадке) подписанного победителем электронного аукциона проекта контракта заказчик обязан подписать его, если победитель предоставил надлежащее обеспечение исполнения контракта.

Проверить предоставленное обеспечение целесообразно сразу после предоставления обеспечения победителем электронного аукциона. Если в качестве обеспечения представлена банковская гарантия, то рассмотреть её заказчик должен в срок не более 3 рабочих дней со дня поступления.

Заказчик обязан подписать контракт в течение 3 рабочих дней с даты размещения в ЕИС (на электронной площадке) проекта контракта, подписанного победителем, но не ранее чем через 10 календарных дней с даты размещения в ЕИС (на электронной площадке) протокола подведения итогов электронного аукциона.

Стоит учесть, что если последний день срока подписания проекта контракта победителем является нерабочим, то победитель вправе подписать контракт в первый из последующих рабочих дней. Такой вывод основан на положениях статьи 193 ГК РФ и поддержан Минэкономразвития России (письмо от 01.06.2015 № Д28и-1449).

При признании победителя электронного аукциона уклонившимся от заключения контракта, заказчик обязан направить проект контракта второму участнику в срок не позднее 10 календарных дней с даты признания победителя аукциона уклонившимся, а также в срок не позднее 3 рабочих дней с даты заключения контракта со вторым участником направить сведения о победителе, уклонившемся от заключения контракта.

Для того, чтобы не запутаться в главных сроках, предусмотренных Законом № 44-ФЗ, предлагаем Вам пользоваться нижеприведённой таблицей:

№ п/п Этап аукциона Контрольные сроки Статья в Законе
№ 44-ФЗ
Размещение в ЕИС извещения и документации При НМЦК, ≤ 3 млн руб., - не менее чем за 7 дней Часть 2 статьи 63
При НМЦК > 3 млн руб. - не менее чем за 15 дней Часть 3 статьи 63
2. Размещение в ЕИС разъяснений положений документации В течение 2 дней с даты поступления запроса участника Часть 4 статьи 65
3. Внесение изменений в извещение и документацию Не позднее чем за 2 дня до даты окончания срока подачи заявок Часть 6 статьи 65
4. Отказ от проведения аукциона Не позднее чем за 5 дней до даты окончания срока подачи заявок Часть 1 статьи 36
5. Рассмотрение первых частей заявок Не более 7 дней с даты окончания срока подачи заявок Часть 2 статьи 67
6. Проведение электронного аукциона Рабочий день, следующий после истечения 2 дней с даты окончания срока рассмотрения первых частей заявок на участие в аукционе Части 2, 3 статьи 68
Подача ценовых предложений - 10 минут (автоматически продлевается после очередного предложения) Часть 11 статьи 68
По истечении основного времени в течение еще 10 минут участник может улучшить своё ценовое предложение Часть 12 статьи 68
7. Рассмотрение вторых частей заявок Не более 3 рабочих дней с даты размещения протокола проведения электронного аукциона Часть 5 статьи 69
8. Заключение контракта с победителем Проект контракта размещается в течение 5 дней с даты размещения протокола подведения итогов электронного аукциона Часть 2 статьи 70
Рассмотрение замечаний победителя — в течение 3 рабочих дней после размещения в ЕИС протокола разногласий Часть 5 статьи 70
Проверка обеспечения при предоставлении банковской гарантии - не более 3 рабочих дней со дня поступления Часть 5 статьи 45
Подписание контракта Заказчиком — в течение 3 рабочих дней с даты размещения в ЕИС проекта контракта, подписанного победителем, но не ранее чем через 10 дней с даты размещения в ЕИС протокола подведения итогов электронного аукциона Части 7, 9 статьи 70
Победитель признан уклонившимся — в срок не позднее 10 дней заказчик направляет проект контракта второму участнику Часть 14 статьи 70
Подача сведений для включения в РНП — не позднее 3 рабочих дней с даты заключения контракта со вторым участником Часть 4 статьи 103

Как известно, с 1 июля 2018 года вступили в силу масштабные изменения, внесенные в законодательство о закупках. В числе прочего изменились и сроки проведения отдельных этапов закупочных процедур. Эксперты Кредитно-Страхового агентства предлагают Вашему вниманию информацию о сроках проведения закупочных процедур по закону № 44-ФЗ «О контрактной системе в сфере закупок товаров, работ, услуг для государственных и муниципальных нужд» с учетом внесенных изменений. Для удобства пользования информация представлена в виде таблиц и содержит ссылки на статьи закона, регламентирующие сроки проведения каждого этапа закупки.

Оцените заранее возможность получения займа на обеспечение заявки или банковской гарантии обеспечения исполнения контракта. Свяжитесь с нашими экспертами или оставьте заявку на сайте.

Эксперты Кредитно-Страхового агентства рекомендуют участникам закупок обратить особое внимание на сроки, отведенные на заключение контракта. Поясним, почему это очень важно. Предположим, что Ваша компания победила в закупочной процедуре. Поздравляем! Но необходимым условием для заключения контракта является предоставление обеспечения его исполнения в виде банковской гарантии или денежных средств.

Возможно, Ваша компания располагает свободными денежными средствами, которые можно было бы заморозить на счете заказчика на весь срок исполнения контракта. Если же Вы считаете, что выведение денежных средств из оборота на длительный срок не лучший вариант, то единственным выходом из ситуации является предоставление обеспечения в виде банковской гарантии.

Получать гарантию придется в банке, имеющем необходимый уровень кредитного рейтинга и находящемся в соответствующем перечне Минфина. А время, отведенное на получение и предоставление заказчику банковской гарантии, ограничено сроками заключения контракта. Не следует забывать, что для получения гарантии Вам потребуется не только выбрать банк, подготовить заявку и собрать необходимый пакет документов, но также пройти необходимые проверки, ответить на запросы специалистов банка, дождаться вынесения решения, согласовать текст гарантии с заказчиком. А что делать, если выбранный Вами банк откажет в предоставлении гарантии по причине, например, того, что предмет закупки или регион выполнения работ являются для этого банка стоп-факторами. Срочно бежать в другой банк и начинать все сначала?

Эксперты Кредитно-Страхового агентства рекомендуют заблаговременно позаботиться о возможности получения банковской гарантии на обеспечения исполнения контракта. Это можно сделать на этапе подготовки заявки на участие в закупочной процедуре, обратившись в брокерскую компанию, например, в наше агентство.

Специалисты Кредитно-Страхового агентства проанализируют финансовое состояние Вашей компании, ее опыт участия в закупках, закупочную документацию и подберут подходящие банки. Поскольку агентство является официальным представителем большого количества банков, наши услуги будут для Вас бесплатны. Для постоянных участников закупочных процедур возможно установление лимита на банковские гарантии.

Кредитно-Страховое агентство - участвуйте и побеждайте вместе с нами!

Здравствуйте, уважаемый(ая) коллега! В сегодняшней статье речь пойдет о датах и сроках по 44-ФЗ, которые должны знать Заказчики, поставщики (участники закупок), контрольные органы и прочие лица, так или иначе имеющие отношение к данной сфере. Сам Федеральный закон № 44-ФЗ, а также связанные с ним нормативно правовые акты, устанавливают регламентированные даты и сроки к различным процедурам и этапам их проведения. Этих дат и сроков достаточно много, поэтому многим участникам закупочного процесса бывает очень сложно в них разобраться, а тем более запомнить. Поэтому в этой статье я расскажу о том, как не запутаться во всех этих сроках и держать все под контролем.

1. Ключевые сроки по 44-ФЗ, о которых нужно знать Заказчику

К Заказчикам в рамках 44-ФЗ предъявляются более серьезные требования нежели к участникам закупок, плюс предусмотрены административные штрафы за нарушения законодательства о размещении заказов. Поэтому Заказчики, как никто другой, должны хорошо знать, а также соблюдать даты и сроки, установленные в 44-ФЗ.

К ним относятся сроки:

  • формирования, утверждения и размещения планов закупок и планов-графиков в ЕИС;
  • внесения изменений в планы-графики закупок;
  • размещения извещений о проводимых закупках;
  • отмены определения поставщика (подрядчика, исполнителя);
  • внесения изменений в извещения и документацию;
  • размещения в ЕИС и на площадке документов и информации;
  • направления информации участникам закупки, оператору электронной площадки, контрольному органу;
  • рассмотрения и оценки заявок участников;
  • подписания контракта по итогам проведенной закупки;
  • оплаты по контракту;
  • возврата обеспечения заявки и обеспечения исполнения контракта;
  • и т.д.

2. Ключевые сроки по 44-ФЗ, о которых нужно знать участнику закупки

Для того, чтобы эффективно принимать участие в госзакупках, а также уметь отстаивать свои законные права и интересы, участники закупок должны знать регламентированные даты и сроки, установленные в 44-ФЗ и сопутствующих НПА.

Во-первых , это необходимо для того, чтобы иметь возможность проконтролировать действия Заказчика, Специализированной организации или Уполномоченного органа и, в случае необходимости, подать жалобу в ФАС.

Во-вторых , чтобы вовремя подавать свои заявки, запросы на разъяснение положений документации или результатов проведенной закупки, размещать протоколы разногласий по контракту, а также подписывать контракт с Заказчиком.

В-третьих , чтобы вовремя получать возврат денежных средств, внесенных в качестве обеспечения заявки или обеспечения исполнения контракта, а также оплату по контракту.

Помимо тех сроков, что были указаны в первом разделе статьи, участнику нужно знать:

  • сроки подготовки, подачи и рассмотрения жалобы по 44-ФЗ в ФАС;
  • сроки действия банковских гарантий, предоставляемых участниками в качестве обеспечения заявки и обеспечения исполнения контракта;
  • сроки подачи заявок;
  • сроки подачи запросов на разъяснение положений документации или результатов проведенной закупки;
  • сроки предоставления разъяснений по 44-ФЗ со стороны Заказчика (оператора электронной площадки);
  • сроки рассмотрения протокола разногласий по 44-ФЗ;
  • сроки продления подачи заявок, в случае внесения изменений в извещение (документацию).

3. Калькуляторы сроков по 44-ФЗ

Многие Заказчики и поставщики периодически пытаются прибегнуть к помощи различных калькуляторов сроков проведения закупочных процедур, калькуляторов расчета НМЦК, размера обеспечения заявок и обеспечения исполнения контракта. До недавнего времени в открытом доступе такие калькуляторы можно было найти на сайте НАИЗ. Но законодательство не стоит на месте и они потеряли свою актуальность.

Недавний мониторинг интернет пространства показал, что в открытом доступе адекватных калькуляторов по определению сроков нет. По крайней мере, мне их найти не удалось. Обычные таблицы сроков по 44-ФЗ я в расчет не беру, они периодически встречаются на разных ресурсах. Но хочу вас предостеречь. Большинство таких таблиц не содержит полной информации по срокам или информация в них уже устарела. Поэтому будьте осторожны!

И здесь возникает вопрос. Где найти актуальные таблицы сроков по 44-ФЗ с последними изменениями в законодательстве?

Если вы работаете со стороны Заказчика и вам необходим автоматизированный сервис по расчету сроков, то отличным решением будет предложение от компании Персис. Это программа “Эконом-Эксперт”, которая в значительной мере облегчает жизнь Заказчику. В ней можно не только рассчитывать сроки, но и формировать отчеты, проводить учет и контроль проводимых закупок, выгружать информацию в ЕИС и выполнять множество других задач. Подробнее узнать о данной программе, а также получить тестовый доступ к ней можно .

Другим вариантом является самостоятельная подготовка таких таблиц со сроками для личного пользования. Вы просто скачиваете актуальную версию 44-ФЗ с сайта “Консультант Плюс” и формируете для себя таблицу со сроками. Этот вариант потребует от вас определенного времени, но это абсолютно бесплатно и доступно каждому.

И наконец, есть третий вариант — это воспользоваться готовым решением. Специально для моих клиентов и посетителей сайта я подготовил электронный сборник “Успевай в срок! Даты и сроки по 44-ФЗ, которые нужно знать!”. Настоящий сборник состоит из 21 таблицы в формате excel. На сегодняшний день это самая полная и актуальная информация со сроками по 44-ФЗ. Сборник будет одинаково полезен, как Заказчикам, так и участникам закупок. Приобрести его можно . Стоимость этого сборника чисто символическая, а вот экономия времени и польза просто колоссальная. Эти таблицы можно распечатать на листах формата А4 и использовать как настольную шпаргалку в вашей повседневной работе.

В завершении своей статьи хочу сказать о том, что знание и соблюдение установленных в Федеральном законе № 44-ФЗ сроков убережет вас от массы лишних проблем, штрафов и финансовых потерь.

Если статья была для вас полезной, ставьте лайки и делитесь информацией с друзьями и коллегами в социальных сетях. До встречи в новых статьях.

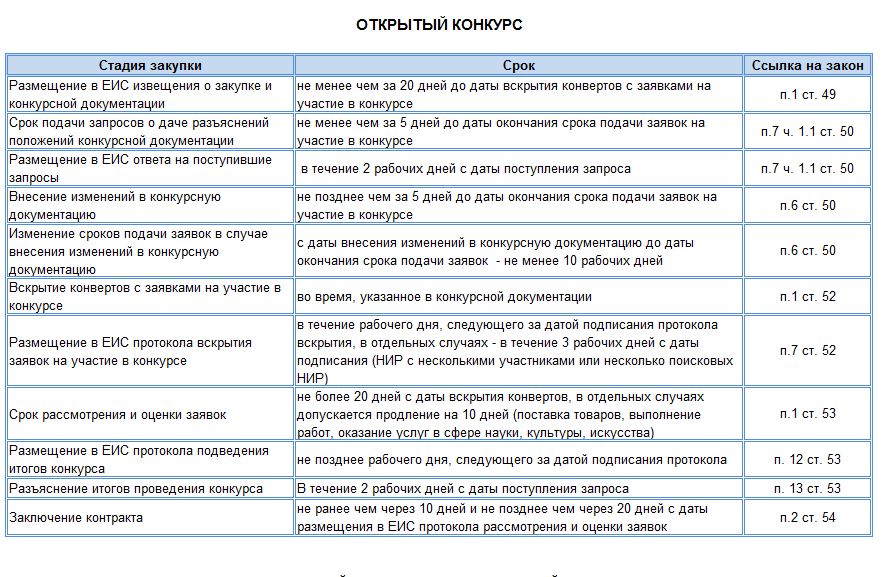

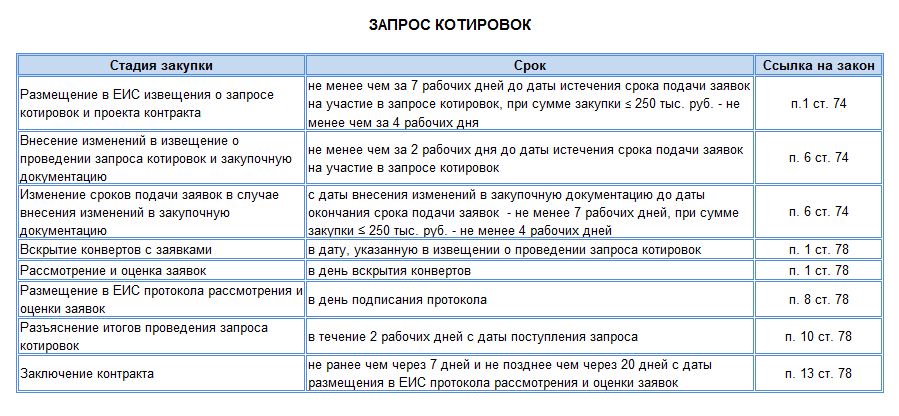

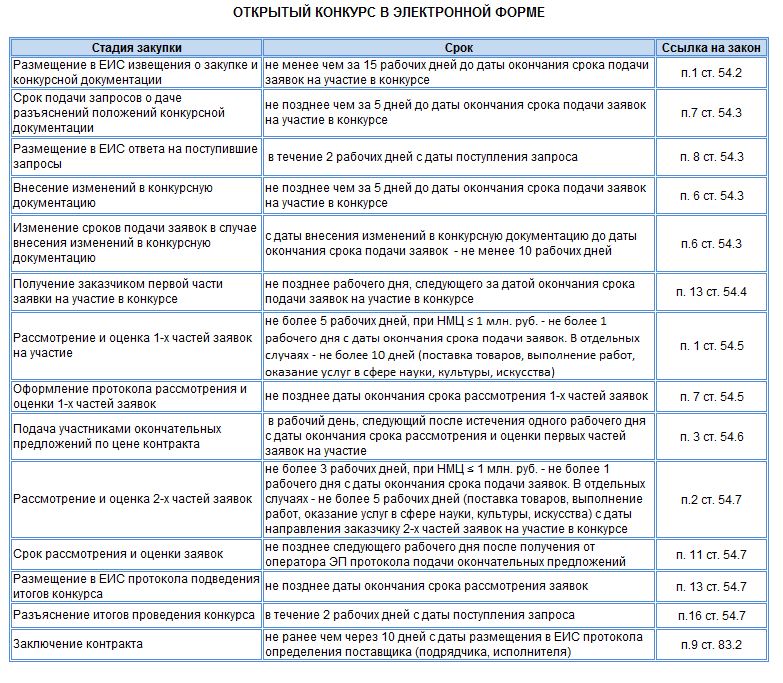

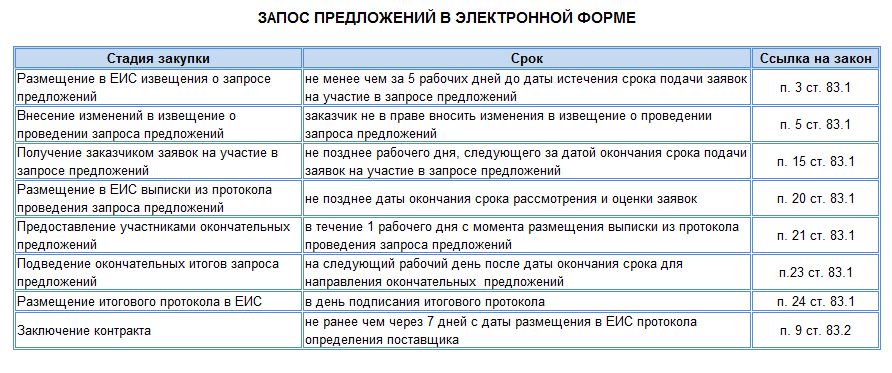

Статья 31. Требования к участникам закупки.

Статья 32. Оценка заявок,окончательных предложений участников закупки и критерии этой оценки.

Статья 33. Правила описания объекта закупки.

Статья 34. Контракт.

* Срок заключения контракта : не ранее чем через 10 дней и не позднее чем через 20 дней с даты публикации на ЕИС протокола рассмотрения и оценки заявки.

Статья 35. Банковское сопровождение контрактов.

Статья 36. Отмена определения поставщика (подрядчика, исполнителя).

Статья 37. Антидемпинговые меры при проведении конкурса или аукциона.

* В случае предоставления недостоверной информации, при участии в конкурсе заявка отклоняется, при участии в аукционе - контракт не заключается, участник признается уклонившимся от заключения контракта.

Статья 38. Контрактная служба.

Статья 39. Комиссия по осуществлению закупок.

Статья 40. Специализированная организация.

Статья 41. Эксперты, экспертные организации.

Статья 42. Извещение об осуществлении закупки.

* Ознакомиться с типовой формой извещения можно

Статья 43. Изменение и отзыв заявок.

Статья 44. Обеспечение заявок при проведении конкурсов и аукционов.

Статья 45. Условия банковских гарантий. Реестр банковских гарантий.

Статья 47. Последствия нарушения положений настоящей главы.

Статья 56. Особенности проведения конкурса с ограниченным участием.

Постановление можно скачать здесь .

Статья 57. Двухэтапный конкурс .
